Rondeau, les grandes étapes de l’année 2023
permalienPremier et second trimestre 2023

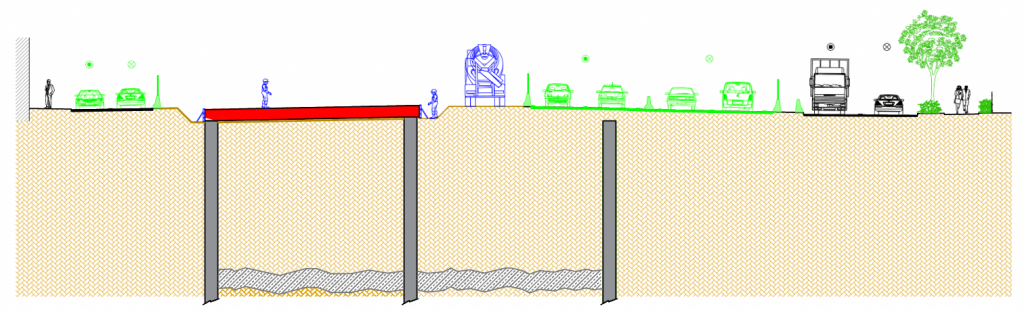

Réalisation de la dalle de couverture sud de la tranchée couverte.
Travaux de dévoiement du réseau GRDF sur la rue du Tremblay
Second et troisième trimestre 2023

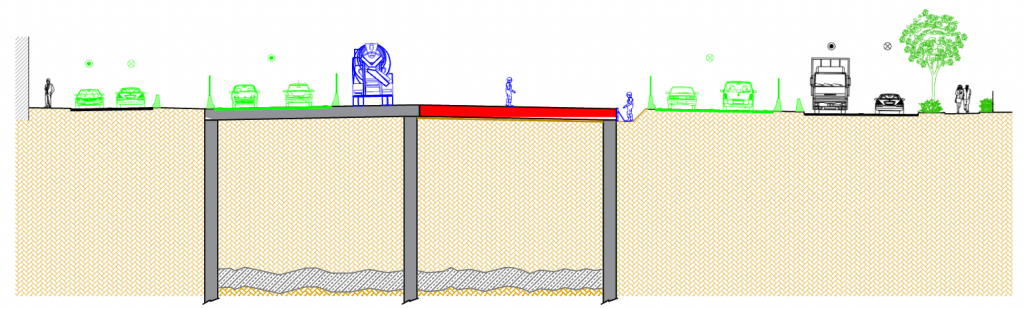

Réalisation de la dalle de couverture nord de la tranchée couverte
Poursuite des travaux du bassin de rétention au sud-ouest du projet
Travaux de dévoiement des réseaux de Grenoble Alpes Métropole sur la rue du Tremblay
La bretelle d’insertion sur la RN87 en direction de Chambéry, rouvrira à partir du cours de la Libération, courant mai 2023. L’itinéraire de déviation passant par les avenues Jean Jaurès, Honhoué et Grugliasco sera ainsi levé.
À noter également la mise en service de la collectrice de trafic sud, située côté Échirolles au 3ème trimestre.
Quatrième trimestre 2023

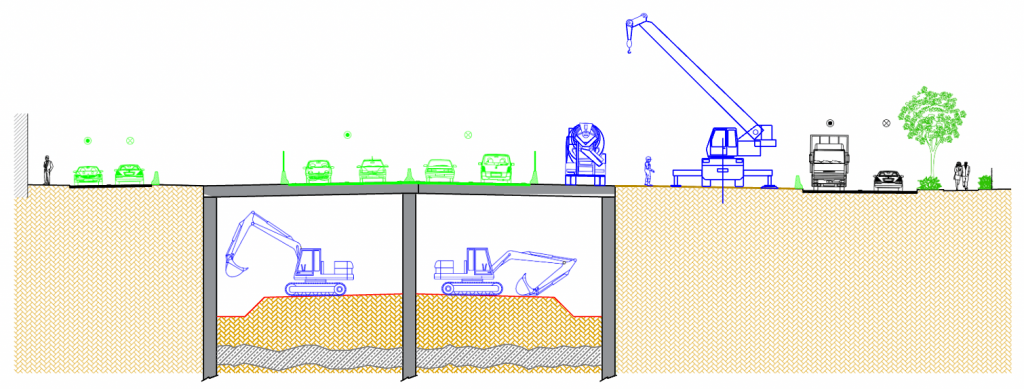

Début des travaux de terrassement en taupe.
Réalisation des issues de secours de la tranchée couverte.
Démarrage des travaux de la passerelle modes doux avec la réalisation d’un remblai.
À noter également la mise en service de la collectrice de trafic nord, située côté Grenoble.
